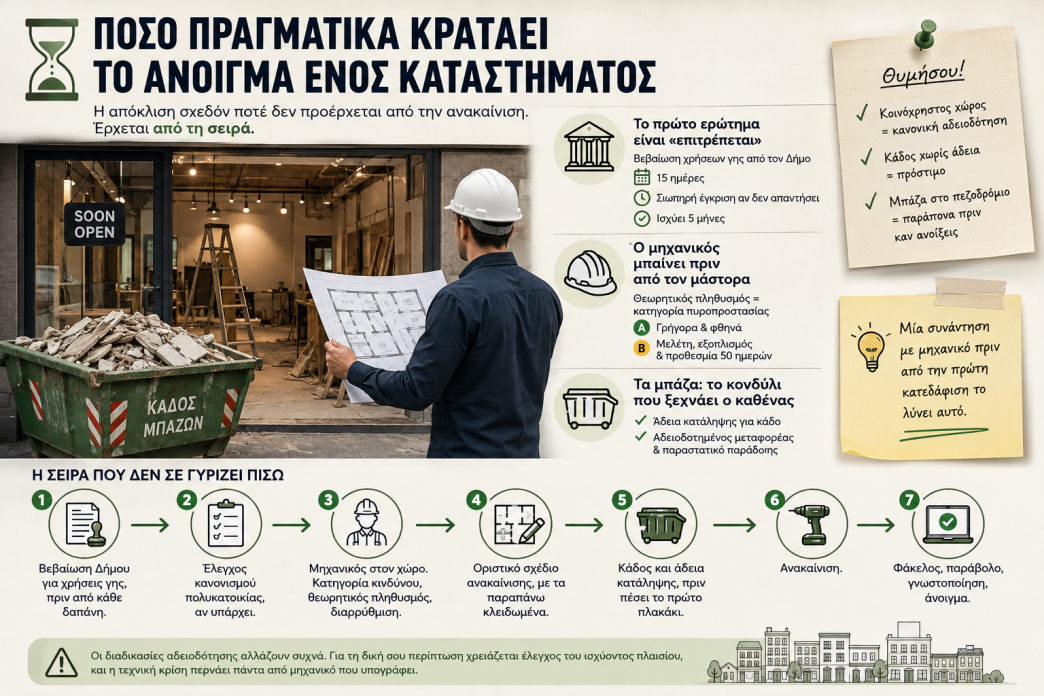

Ρώτα δέκα ανθρώπους που άνοιξαν μαγαζί πόσο χρόνο υπολόγιζαν και πόσο τους πήρε. Οι απαντήσεις έχουν μια σταθερά: η απόκλιση σχεδόν ποτέ δεν προέρχεται από την ανακαίνιση.
Έρχεται από τη σειρά. Από αποφάσεις που πάρθηκαν με το σφυρί στο χέρι και κρίθηκαν αργότερα από χαρτιά που κανείς δεν είχε διαβάσει ακόμα.
Ας δούμε τον χρονικό χάρτη ανάποδα, όπως τον βλέπει κάποιος που το έχει ξαναπεράσει.
Το πρώτο ερώτημα δεν είναι «πώς», είναι «επιτρέπεται»
Πριν από μισθωτήριο, πριν από προκαταβολή σε συνεργείο, το ερώτημα είναι αν η συγκεκριμένη χρήση επιτρέπεται στο συγκεκριμένο σημείο. Την απάντηση τη δίνει ο Δήμος με τη βεβαίωση για τις χρήσεις γης, και εκδίδεται σε δεκαπέντε ημέρες.
Δύο λεπτομέρειες που αξίζουν:
Αν περάσουν οι δεκαπέντε ημέρες χωρίς απάντηση, η βεβαίωση θεωρείται σιωπηρά χορηγημένη. Και όταν εκδοθεί, ισχύει πέντε μήνες. Αυτό το πεντάμηνο είναι το πραγματικό ρολόι της ανακαίνισης, όχι το πότε θα προλάβει ο ηλεκτρολόγος.
Υπάρχει και ένα τρίτο σημείο που ρίχνει περισσότερες υποθέσεις απ’ όσο φαντάζεται ο κόσμος: ο κανονισμός της πολυκατοικίας. Μια πρόταση σε ένα συμβόλαιο του 1978 μπορεί να απαγορεύει τη χρήση, και το μαθαίνεις όταν σου ζητήσουν την υπεύθυνη δήλωση.
Ο μηχανικός μπαίνει πριν από τον μάστορα
Η γνωστοποίηση λειτουργίας γίνεται ηλεκτρονικά και τελειώνει σε λίγα λεπτά. Εκεί σταματάει η ευκολία.
Πίσω από το ηλεκτρονικό βήμα υπάρχει φάκελος, και μέσα στον φάκελο υπάρχει βεβαίωση μηχανικού για τα κτιριολογικά, τον χώρο κύριας χρήσης και την πυροπροστασία. Δεν τη συμπληρώνει ο ιδιοκτήτης. Την υπογράφει μηχανικός που έχει δει τον χώρο. Το τι ακριβώς μπαίνει σε αυτόν τον φάκελο, και ποια δικαιολογητικά αναρτώνται πλέον ηλεκτρονικά κατά την υποβολή, τα βρίσκεις αναλυτικά στον οδηγό για τη γνωστοποίηση λειτουργίας.
Το ακριβότερο λάθος κρύβεται σε ένα νούμερο που ελάχιστοι υπολογίζουν εκ των προτέρων: τον θεωρητικό πληθυσμό. Είναι το πόσα άτομα χωράει ο χώρος με βάση τη διαρρύθμιση, και από αυτό βγαίνει η κατηγορία κινδύνου πυροπροστασίας.
Κατηγορία Α σημαίνει γρήγορα και φθηνά. Κατηγορία Β σημαίνει μελέτη, εξοπλισμό και προθεσμία πενήντα ημερών για το πιστοποιητικό.
Σκέψου τι σημαίνει στην πράξη. Βάζεις δέκα τραπέζια αντί για επτά, ανεβάζεις τον θεωρητικό πληθυσμό, αλλάζεις κατηγορία, και ανακαλύπτεις ότι το μπαρ που μόλις έχτισες κάθεται πάνω στην όδευση διαφυγής. Το ξηλώνεις. Το ξαναχτίζεις. Πληρώνεις δύο φορές την ίδια δουλειά, επειδή η σειρά ήταν λάθος.
Μία συνάντηση με μηχανικό πριν από την πρώτη κατεδάφιση το λύνει αυτό.
Τα μπάζα: το κονδύλι που λείπει από κάθε προϋπολογισμό
Ρώτα οποιονδήποτε έχει ανακαινίσει επαγγελματικό χώρο τι ξέχασε να υπολογίσει. Ο όγκος είναι πάντα στη λίστα.
Παλιά πλακάκια, γυψοσανίδες, σοβάδες, ξηλωμένα ντουλάπια, μπάζα από τα υδραυλικά. Ένα μαγαζί που ξηλώνεται μέχρι το τούβλο βγάζει περισσότερα από όσα φαντάζεσαι, και ο μάστορας που λέει «θα τα βγάλουμε» συνήθως εννοεί ότι θα τα κατεβάσει στο πεζοδρόμιο μέχρι να δει τι γίνεται.
Δύο σημεία εδώ έχουν σχέση με τον Δήμο, δηλαδή με την ίδια υπηρεσία που θα κρίνει και το κατάστημα.
Το πρώτο είναι ο κοινόχρηστος χώρος. Αν ο κάδος πατήσει σε πεζοδρόμιο ή σε θέση στάθμευσης, χρειάζεται άδεια κατάληψης. Ο κοινόχρηστος χώρος δεν πέρασε στο καθεστώς της γνωστοποίησης, παρέμεινε σε κανονική αδειοδότηση. Ένας κάδος χωρίς άδεια είναι πρόστιμο πριν καν ανοίξεις.
Το δεύτερο είναι ο μεταφορέας. Τα απόβλητα από κατασκευές και κατεδαφίσεις χρειάζονται αδειοδοτημένο μεταφορέα και παραστατικό παράδοσης. Δεν είναι γραφειοκρατική λεπτομέρεια. Είναι η απόδειξη ότι τα μπάζα σου δεν κατέληξαν σε κάποιο ρέμα με το δικό σου όνομα από πάνω.
Πρακτικά, το πιο απλό είναι να κανονίσεις κάδο μπάζων για την ημέρα που ξεκινούν οι κατεδαφίσεις, όχι τρεις μέρες μετά. Αν δεν υπάρχει χώρος για κάδο, και σε πυκνές γειτονιές συχνά δεν υπάρχει, υπάρχει η επιλογή της αποκομιδής με επιτόπου φόρτωση.
Τα μπάζα στο πεζοδρόμιο είναι το πιο γρήγορο παράπονο γείτονα που υπάρχει. Και ξεκινάς τη σχέση σου με τη γειτονιά από το μείον.
Η σειρά που δεν σε γυρίζει πίσω
- Βεβαίωση Δήμου για χρήσεις γης, πριν από κάθε δαπάνη.
- Έλεγχος κανονισμού πολυκατοικίας, αν υπάρχει.
- Μηχανικός στον χώρο. Κατηγορία κινδύνου, θεωρητικός πληθυσμός, διαρρύθμιση.
- Οριστικό σχέδιο ανακαίνισης, με τα παραπάνω κλειδωμένα.
- Κάδος και άδεια κατάληψης, πριν πέσει το πρώτο πλακάκι.
- Ανακαίνιση.
- Φάκελος, παράβολο, γνωστοποίηση, άνοιγμα.
Δεν είναι η γρήγορη σειρά. Είναι η σειρά που δεν σε βάζει να πληρώσεις δύο φορές το ίδιο πράγμα.
Οι διαδικασίες αδειοδότησης αλλάζουν συχνά. Για τη δική σου περίπτωση χρειάζεται έλεγχος του ισχύοντος πλαισίου, και η τεχνική κρίση περνάει πάντα από μηχανικό που υπογράφει.
